Tidsplaner
Arbejdet i de to afdelinger er opdelt i ledningsarbejde og renoveringsarbejde.
Ledningsarbejdet består i at nedgrave nye ledninger og skrider frem i området. Byggepladsen for renoveringen er etableret i uge 3 2020.
Renoveringsarbejdet er begyndt efter kontrakten for Skema B er godkendt og underskrevet af NCC, Kommunen og BO-VEST. Læs mere om det her.
Renoveringen begyndte i januar 2020 i 4 Syd og står færdig i slutningen af 2021.
Renoveringen af 4 Nord begynder ved årsskiftet 2021 og slutter ved udgangen af 2023.
Ledningsarbejde
Forud for renoveringen af husene i de to afdelinger, skal der graves ledninger ned til bl.a. fjernvarme, brugsvand og kabler til strøm og telefon.

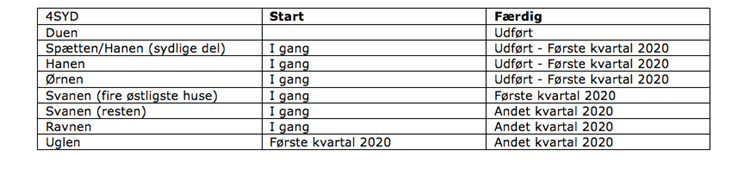

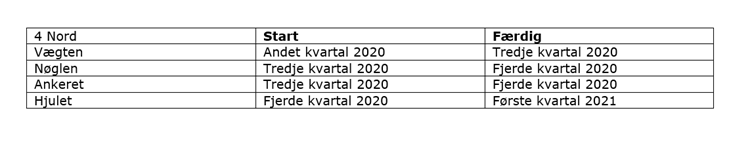

Rækkefølgen for arbejdet i kvartererne er: Duen, Hanen (nr. 2-6), Spætten, resten af Hanen, Ørnen, Svanen, Ravnen (nr. 2-8), Uglen (nr. 1-3), resten af Ravnen, resten af Uglen.
Du kan hente et kort over rækkefølgen for arbejdet nederst på siden.
